W dniu 22.02.2022 r. Gmina Dobra podpisała umowę na opracowanie dokumentacji zamiennej wraz z uzyskaniem zamiennej decyzji zatwierdzającej projekt budowlany i udzielającej pozwolenia na budowę dla zamierzenia obejmującego swoim zakresem rurociąg tłoczny wraz z kablem zasilającym i sterowniczym od nowej studni nr 5 do hydroforni w m. Skarbimierzyce po zmianach oraz zagospodarowanie terenu wokół studni nr 5.
Wykonawca: Piotr Nowak EkoProInstal
Wartość umowy: 13 714,50 brutto.
Termin: 31.05.2022 r.
Informacja z dnia 29.06.2022 r.
W związku faktem, iż nadal nie zostały zamknięte czynności formalno-prawne zmierzające do uzyskania zamiennej decyzji zatwierdzającej projekt budowlany i udzielającej pozwolenia na budowę dla zamierzenia obejmującego swoim zakresem rurociąg tłoczny wraz z kablem zasilającym i sterowniczym od nowej studni nr 5 do hydroforni w m. Skarbimierzyce po zmianach oraz zagospodarowanie terenu wokół studni nr 5, Wykonawca wystąpił z wnioskiem o przedłużenie terminu realizacji danego zamówienia. Mając na uwadze ustawowy czas uzyskania ww. decyzji, Wykonawcy, tj. firmie EkoProInstal został przedłużony termin realizacji zamówienia do dnia 31.08.2022 r.
Informacja z dnia 19.09.2022 r.
W związku faktem, iż nie zostały zamknięte czynności formalno-prawne zmierzające do uzyskania tymczasowej organizacji ruchu, Wykonawca wystąpił z wnioskiem o przedłużenie terminu realizacji danego zamówienia. Mając na uwadze powyższe oraz fakt, iż Wykonawca zatwierdził zamienny projekt oraz uzyskał zamienną decyzję udzielającą pozwolenia na budowę dla zamierzenia obejmującego swoim zakresem zmianę ułożenia rurociągu tłocznego wraz z kablem zasilającym i sterowniczym oraz zagospodarowanie terenu wokół studni nr 5, Wykonawcy, tj. firmie EkoProInstal został przedłużony termin realizacji zamówienia do dnia 16.09.2022 r.
W dniu 9.09.2022 r. Gmina Dobra odebrała zamienną dokumentację od Wykonawcy.
Informacja z dnia 21.11.2022 r.
Obecnie Gmina jest w trakcie procedury zbierania ofert na realizację robót budowlanych w oparciu o odebraną dokumentację projektową. Termin do dnia 25.11.2022 r.
W dniu 07.12.2022 r. Gmina Dobra podpisała umowę na wykonanie robót budowlanych polegających na wykonaniu indywidualnego zjazdu z drogi publicznej, gminnej nr 190300Z (ul. Folwarczna), działka drogowa nr 3 w Skarbimierzycach, utwardzeniu powierzchni terenu wokół nowo wykonanej studni nr 5 znajdujacej się na działce nr 9/68 w Skarbimierzycach oraz wykonaniu ogrodzenia wokół studni nr 5.
Wykonawca: Wodociagi Zachodniopomorskie Sp. z o. o.
Wartość umowy: 155 499,99 brutto.
Termin: 30.06.2023 r.
Projekt zagospodarowania terenu >> pobierz (pdf)
W dniu 12.12.2022 r. przekazano Wykonawcy robót teren i plac budowy.
Informacja z dnia 24.05.2023 r.
Wykonawca robót w zakresie zagospodarowania terenu wokół studni nr 5 w Skarbimierzycach wykonał: wymianę gruntu, podbudowę placu manewrowego i zjazdu do wysokości kostki betonowej, obsadził krawężniki betonowe, najazdowe, łukowe i proste. Obecnie trwa obsadzanie oporników betonowych wokół studni głębinowej.
Informacja z dnia 04.08.2023 r.

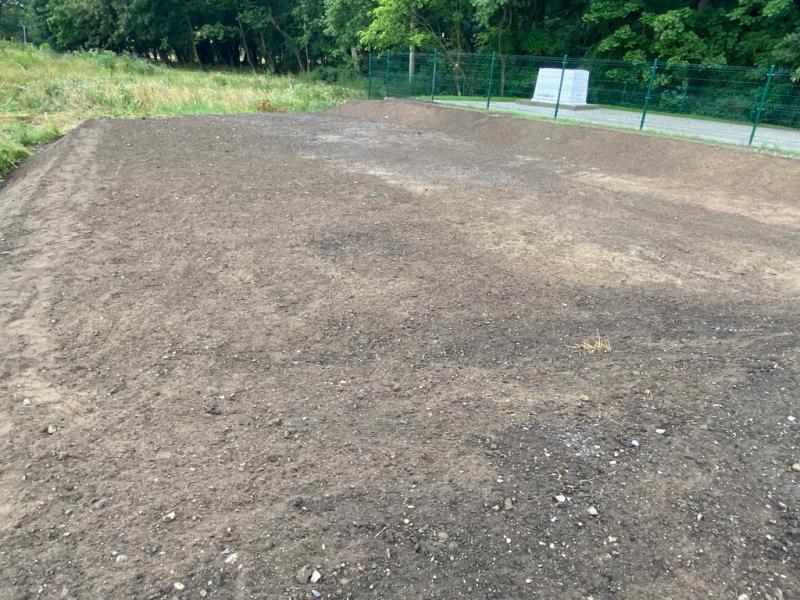

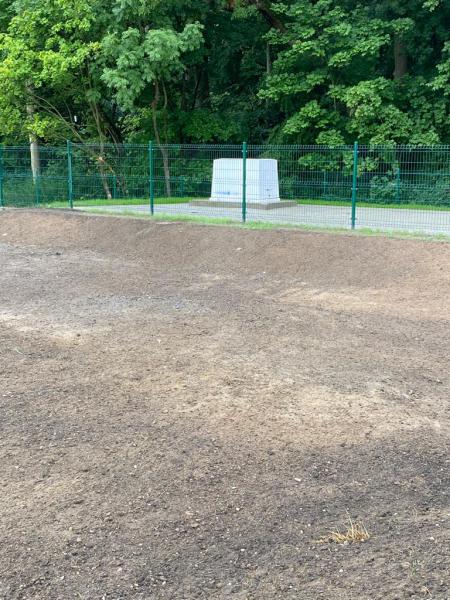

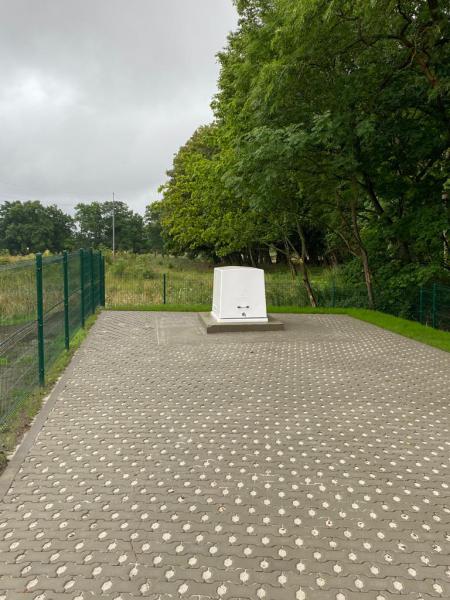

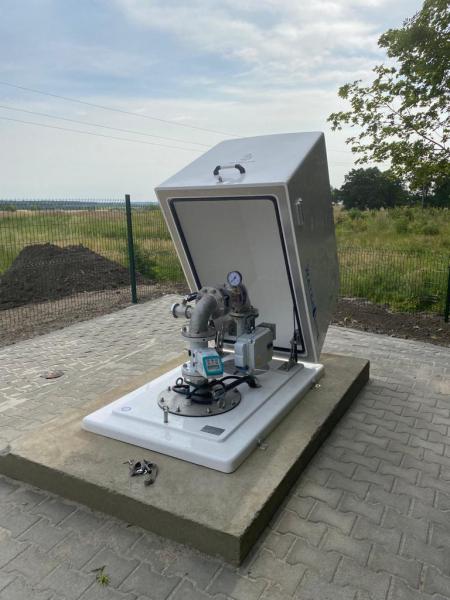

Ze względu na trudne warunki atmosferyczne, które umożliwiły kontynuowanie robót dopiero w maju b.r., mając na uwadze warunki gruntowo-wodne występujące na obszarze prowadzonej inwestycji oraz na fakt, że prace na przedmiotowej inwestycji powiązane są zakresowo z zadaniami pn.: „Skarbimierzyce budowa rurociągu tłocznego wraz z kablem zasilającym i sterowniczym od nowej studni nr 5 do hydroforni” i pn.: „Wykonanie studni przeznaczonej do poboru wód podziemnych w Skarbimierzycach, a na których, po uzyskaniu decyzji na pobór wody z Wód Polskich, zostały w czerwcu br. wszczęte roboty, termin realizacji danej inwestycji został przedłużony do dnia 31.08.2023 r. Obecnie stan zaangażowania prac na danej inwestycji wynosi 95%. Trwają prace porządkowe.
Informacja z dnia 29.12.2023 r.

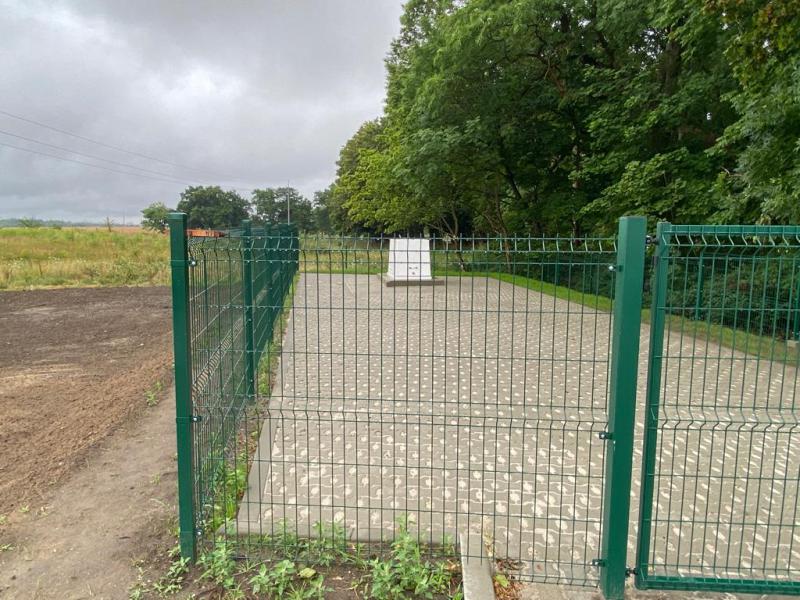

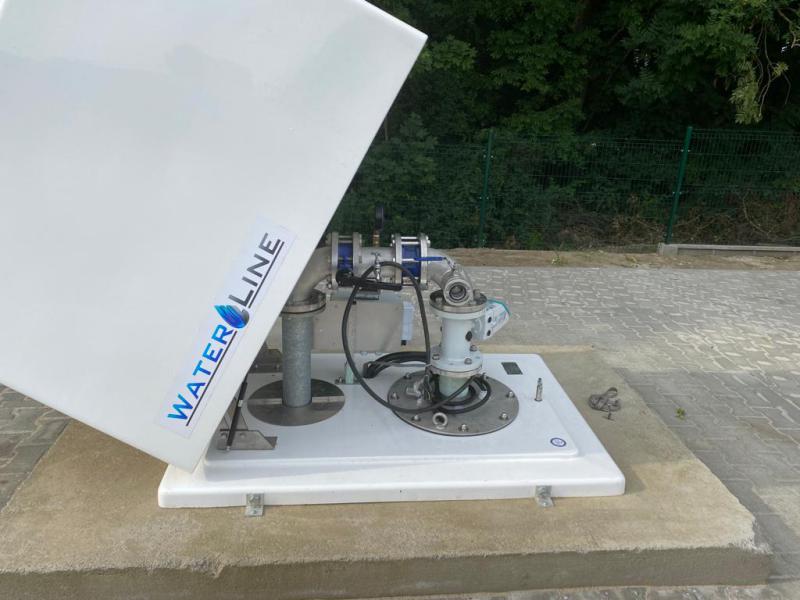

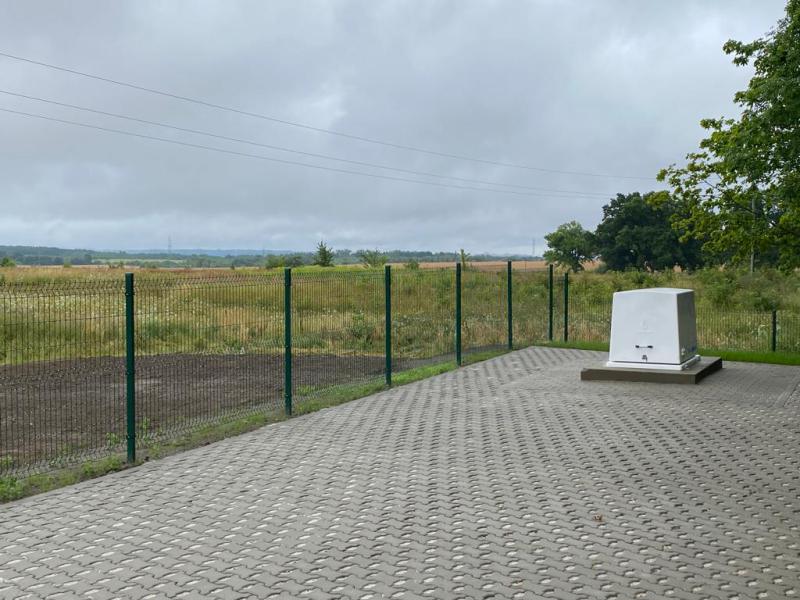

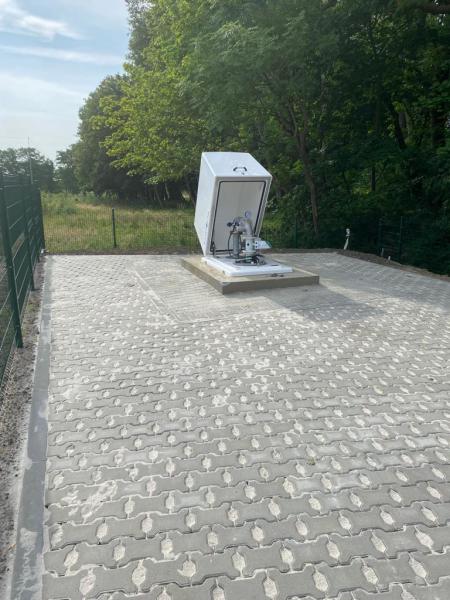

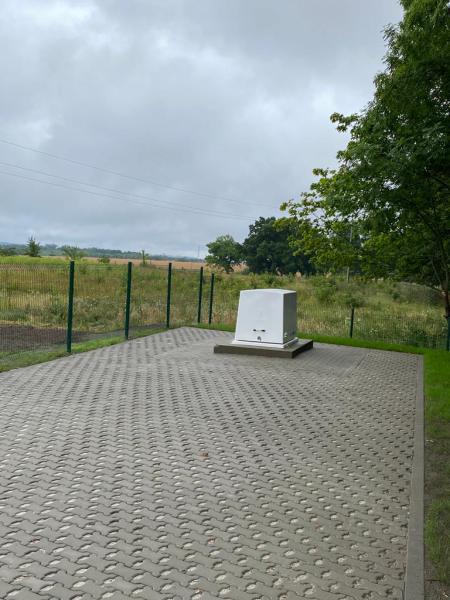

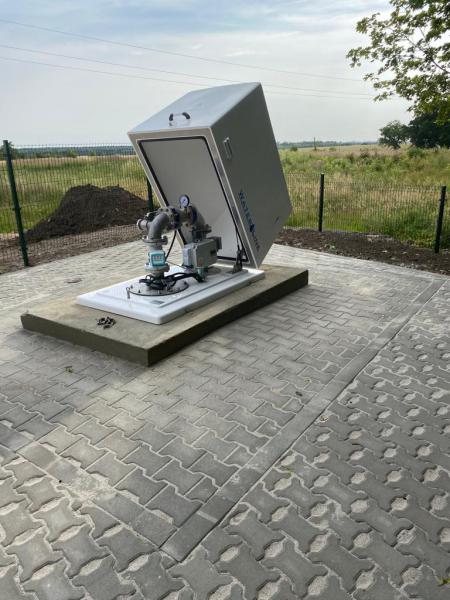

W związku ze zgłoszeniem przez Wykonawcę zakończenia robót, Zamawiający w dniu 31.08.2023 r. dokonał odbioru końcowego inwestycji pn.: Zagospodarowanie terenu wokół studni nr 5 w Skarbimierzycach. Prace zostały wykonane zgodnie z umową, wiedzą techniczną, obowiązującymi przepisami i normami, w oparciu o opracowaną dokumentację projektową. Termin umowy został dotrzymany.
